在用天然氣球罐定期開罐檢驗及風險控制

摘 要

摘 要:介紹在用天然氣球形儲罐定期開罐檢驗的目的、主要工序和內容。對開罐檢驗的風險因素及風險控制措施進行了分析。關鍵詞:天然氣球形儲罐 開罐檢驗 風險控制Regular Op

摘 要:介紹在用天然氣球形儲罐定期開罐檢驗的目的、主要工序和內容。對開罐檢驗的風險因素及風險控制措施進行了分析。

關鍵詞:天然氣球形儲罐  開罐檢驗 風險控制

Regular Opening Inspection of In-service Natural Gas Spherical Tank and Risk Control

AbstractThe purposemain procedures and contents of regular opening inspection of in..service natural gas spherical tank are introducedThe risk factors and risk control measures of opening inspection are analyzed

Key wordsnatural gas spherical tank;opening inspectionrisk control

1 概述

重慶燃氣集團股份有限公司(以下簡稱重慶燃氣集團)現有天然氣球形儲罐(以下簡稱球罐)27座,包括610000m3、15000m323300m3、12000m3171000m3球罐??們饽芰?/font>100×104m3,調峰能力為70×104m3。根據國務院頒布實施的《特種設備安全監察條例》,球罐屬于壓力容器,必須按照特種設備管理辦法進行管理。TSG R00042009((固定式壓力容器安全技術監察規程》規定,安全狀況等級為1、2級的壓力容器定期開罐檢驗周期一般為6a,重慶燃氣集團球罐安全狀況等級為2級,特種設備檢測機構對重慶燃氣集團27座球罐安全狀況進行等級評定后,給出的定期開罐檢驗周期為5a。按這個定期檢驗周期計算,重慶燃氣集團每年至少有5座球罐需要定期開罐檢驗。開罐檢驗具有工序多、工程量大、風險高、難度大、安全管理嚴格等特點[1]。本文結合重慶燃氣集團的開罐檢驗經驗,對在用天然氣球罐開罐檢驗及風險控制進行探討。

2 開罐檢驗的主要目的

開罐檢驗是指在球罐停運時進行的檢驗和安全狀況等級評定。檢驗?zāi)康氖羌皶r發現并消除運行中產生的超標缺陷,以及制造、安裝缺陷的擴展,預防事故發生,通過檢驗判斷球罐能否安全可靠地使用到下一次開罐檢驗。對于在運行過程中暴露出的一些無法或不便在生產期間予以消除的安全隱患,只能通過球罐定期開罐檢驗予以解決[2]。

3 開罐檢驗的主要工序和內容

開罐放空(點火)

先將球罐內天然氣壓力降至與城市燃氣管網壓力一致,通過儲配站中的點火塔將球罐內余氣燃燒掉,直至球罐內天然氣壓力與大氣平衡,再打開球罐上下入孔蓋。球罐天然氣放空點火現場見圖1。

在罐頂入孔處加裝大功率防爆軸流風機,排除球罐內氣體(持續48h)。用氧氣濃度檢測儀測定罐體內氧氣體積分數,不低于20%。并在球罐內進行動物試驗(持續24h),符合要求后人員方可進入球罐內作業,以確保安全。

球罐內外壁腳手架搭設

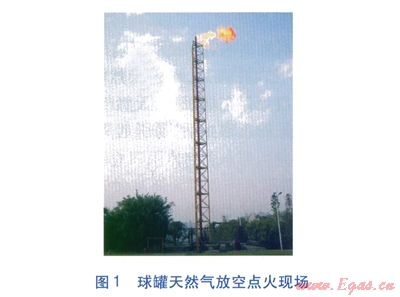

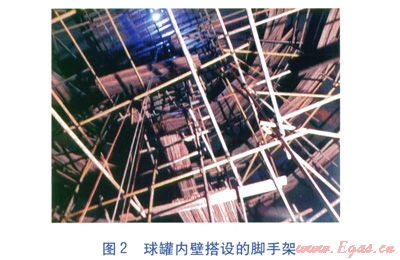

球罐直徑大(如容積為l000m3的球罐內直徑為12.3m,容積為l0000m3的球罐內直徑為27m),罐頂離地面距離大。GBT 36082008((高處作業分級》規定,在距墜落高度基準面2m及以上有可能墜落的作業均屬于高空作業。因此開罐檢驗為高空作業,為了保障施工人員的安全,球罐內外壁必須搭設腳手架。球罐內、外壁搭設的腳手架分別見圖2、3

④球罐內外壁焊縫區打磨清理

特種設備檢測機構要對球罐內外壁焊縫進行無損檢測。在進行無損檢測前,需要對焊縫區打磨清理(噴砂除銹),露出焊縫區金屬本色。經打磨清理后的球罐外壁焊縫區見圖4.

⑤球罐全面檢驗

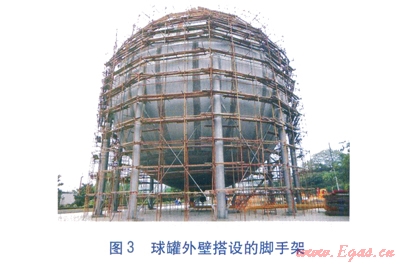

由特種設備檢測機構對球罐進行全面檢測。檢測項目包括宏觀檢測、壁厚測定、焊縫無損檢測、安全附件檢測等。焊縫無損檢測包括超聲波檢測、射線檢測、磁粉檢測、滲透檢測等。球罐焊縫無損檢測現場見圖5。

超標缺陷返修

在特種設備檢測機構對球罐全面檢測后,對超標缺陷進行分析、標記,球罐管理單位需對超標缺陷進行返修,直至特種設備檢測機構對返修后的缺陷檢測復核合格為止。超標缺陷返修處理難度大,技術要求高,返修方案須經過原設計單位或者具備相應資質的設計單位同意,是開罐檢驗過程中的最大難點。被標記的超標缺陷見圖6。

⑦球罐外壁噴砂除銹及防腐

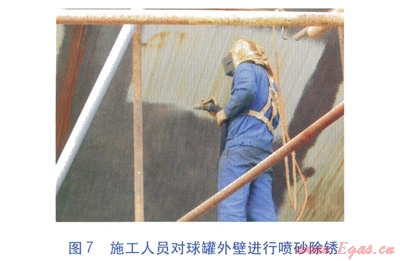

為保證球罐外壁的防腐質量,要求對球罐外壁進行噴砂除銹處理,除銹等級達到Sa2.5(非常徹底的噴射或拋射除銹)。施工人員對球罐外壁進行噴砂除銹、噴涂防腐油漆分別見圖78。

球罐封罐和氣密性試驗

在檢測及防腐施工全部合格后,需要將球罐的上下入孔封閉,并用空氣壓縮機向球罐中注入空氣進行氣密性試驗,主要檢查球罐上下入孔蓋以及連接部位的密封性,為投產前的置換做準備。

球罐置換

球罐置換方法有惰性氣體置法、水置換法、天然氣直接置換法,通常采用惰性氣體置換法、水置換法,先用惰性氣體或水置換球罐內的空氣,再用天然氣置換惰性氣體或水。采用天然氣直接置換球罐內空氣的直接置換法也有很多成功經驗[3]。

4 開罐檢驗的風險因素分析

易燃易爆

天然氣是一種易燃易爆的物質,爆炸極限低(5%~l5%,體積分數)。當具備燃燒三要素(可燃物、助燃物——氧氣、點火源),且天然氣體積分數在5%~l5%范圍時,就會發生燃爆事故。

開罐放空(點火)

開罐放空(點火)存在高空點火、難度大、風險高的特點。

開罐后加臭劑對居民的影響

在打開上下入孔蓋后,罐內天然氣流向大氣。球罐周圍不可避免存在居民區,天然氣中加臭劑的臭味會影響居民的正常生活,易引起周圍居民的恐慌和環保投訴。

④FeS粉末

球罐內壁覆蓋的FeS粉末在遇到空氣時易產生自燃。

高空作業施工

由于球罐罐頂?shù)降孛婢嚯x大,對球罐的檢測及防腐施工均屬于高空作業,存在施工人員及施工機具高空墜落事故隱患。

有限空間作業

球罐內的腳手架搭設、焊縫區打磨清理、焊縫無損檢測、超標缺陷返修等作業均屬于有限空間作業,僅有上下入孔可供逃生。球罐內操作環境惡劣,通風不良,光線昏暗,視距短,吸附在球罐內壁的加臭劑的強烈臭味易引起施工人員頭暈甚至窒息。

用電安全

由于開罐檢驗時使用很多電氣設備,若電氣設備漏電或接地不好,易造成觸電事故。

高溫天氣施工

為盡量降低對供氣的影響,開罐工作一般選在用氣負荷較低的夏季進行,高溫天氣對開罐檢驗的施工及管理人員都是嚴峻考驗。

天然氣直接置換

當采用天然氣直接置換法時,在充氣過程中球罐內必然經歷天然氣的爆炸極限范圍,再考慮到混合不均勻性,監測點天然氣體積分數在45%以下均應視為危險體積分數,只要達到點火能,極易發生爆燃。為了消除爆燃隱患,只有杜絕點火源的存在。

5 開罐檢驗風險控制措施

開罐檢驗工作專業性強,技術要求高,持續時間長,超標缺陷返修難度大,涉及的單位、部門、人員眾多,協調和管理難度大,質量控制嚴格,現場安全監督難度大,是一項復雜的系統工程。應從技術措施、管理措施兩方面控制開罐檢驗風險。

51 技術措施

(1)在打開上下入孔之前,必須用盲板將球罐進、出氣管道堵死,防止天然氣從管道進入球罐。

(2)在開罐放空(點火)前,以書面形式告知球罐所在地街道、社區以及當?shù)叵?、公安部門,并在球罐附近居民區張貼告示,并在媒體上進行公告。說明球罐開罐放空(點火)相關事宜,盡量減少附近居民的恐慌,杜絕謠言散布。

(3)為了防止球罐內FeS粉末自燃,在打開球罐上下入孔后立即用水沖洗球罐內壁。

(4)由于加臭劑大量吸附在球罐內壁,進入球罐內的施工人員必須佩戴呼吸器。

(5)杜絕一切點火源。進入罐區的人員,一律不得攜帶火種以及穿著帶鐵釘?shù)男⒒w類工作服,車輛要安裝阻火器。

(6)高空作業人員必須體檢合格,不適于高空作業的人員嚴禁從事高處作業。高空作業人員須佩戴安全帽、系掛安全帶和穿工作服、防滑鞋,工具放在工具套內,防止高空墜落。腳手架、跳板及護欄搭設必須牢固,經過驗收合格簽字確認后方可進行高空作業。

(7)當進行球罐內的有限空間作業時,罐頂?shù)拇蠊β瘦S流風機應不間斷強制排風,以確保球罐內通風良好。球罐內的照明燈具采用12 V安全電壓,并采用防爆開關和防爆燈具。確保球罐上下入孔暢通。

(8)噴砂除銹時,施工人員必須佩戴好防護眼鏡和口罩,噴砂產生的噪聲會損傷聽力,須戴好耳塞。

(9)在防腐油漆噴涂作業時,施工人員必須戴口罩和防毒面具。其他工種施工人員必須遠離噴涂區域,不能動用明火。當噴涂施工人員感到頭暈、頭疼或酒醉感時,說明已輕微中毒,需要及時離開現場,呼吸新鮮空氣,并接受救護。

(10)夏季高溫天氣作業時,必須安排好工作時間,做好防暑工作。錯開每天的高溫時間,實行輪班制,一次連續作業時間不得超過2h。做好防暑工作,現場提供綠豆湯、藿香正氣液等消暑清涼飲料、藥品。

(11)球罐投產置換時若采用天然氣直接置換法,必須將管道吹掃干凈,杜絕罐內出現點火源,嚴格控制進氣流速,用時間換取安全。

(12)罐區操作工具要采用防爆型,檢測球罐接地電阻,確保罐體接地可靠。

52 管理措施

成立開罐檢驗工作領導小組,明確各單位、部門職責和分工,做到各司其職、各負其責。

編制開罐放空(點火)方案、防腐施工組織方案、投產置換方案、進度計劃、安全措施及應急預案。編制完成后,請與開罐檢驗的有關單位和部門參加討論,完善優化方案。做到開罐檢驗工作按照方案按部就班、有條不紊地進行,不會因緊急情況而忙中出錯。

開罐檢驗區域必須設置警戒線,封閉施工,進出開罐檢驗區域的相關人員必須辦理出入證,持證進出,加強門衛管理。

對參加開罐檢驗的操作人員進行安全培訓教育,了解開罐檢驗存在的風險和控制措施,嚴格落實各項安全制度和安全操作規程。

做好開罐檢驗過程的安全監督工作。派專人進行安全監督,在現場配備滅火器等消防及應急器材。

開罐檢驗要求參加單位和部門必須統一行動,服從指揮,令行禁止,必須遵守各項規章制度和開罐檢驗的各項規定,嚴格遵守操作規程。對違反規定的人員,須按照相關制度予以經濟甚至行政處罰。

參考文獻:

[1]林增平.液化石油氣儲罐的開罐檢驗與工藝改造[J].煤氣與熱力,2007,27(2)7-8

[2]王良君.液化石油氣儲罐開罐檢驗的危險因素分析及安全控制措施[J].城市燃氣,2008(6)12-l5

[3]陳全樹,王繼武.天然氣球罐置換方案初探[J].化工之友,2006(10)10-11

本文作者:王繼武  陳星明

作者單位:重慶燃氣集團股份有限公司
